2014-2016年截污次支管网项目实施进度排序表
2015-2017年截污次支管网项目实施进度排序表
一、第一批次(2014-2016年)截污次支管网工程进展情况

规划建设管网总长度共420公里,涉及19个镇街27个项目。截至2017年2月28日,已完成管道施工总长279.47公里,管网建设任务完成率为66.5%。目前,樟木头、桥头、石碣3个项目已基本完工,待组织竣工验收;进度较快的有凤岗95.11%、虎门88.28%和洪梅84.89%;进展缓慢的有沙田28%、长安27%、道滘25.73%。
二、第二批次(2015-2017年)截污次支管网工程进展情况

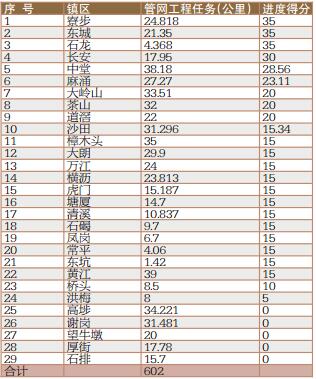

规划建设管网总长度共602公里,涉及全市29个镇街36个项目(除莞城、南城、企石、松山湖外)。截至目前,寮步、东城、石龙和麻涌一标已获得立项和初步设计的批复;长安和大岭山项目已获得立项批复;茶山、道滘、石碣、横沥、塘厦、东坑、凤岗、虎门、万江、麻涌二标和三标、大朗、樟木头、沙田、常平、清溪等16个项目已完成初步设计专家评审;中堂、黄江等2个项目已完成初步设计编制;洪梅完成可研编制;其他项目正在编制初步设计报告。
三、第三批次(2016-2018年)截污次支管网工程进展情况
规划建设管网总长度共1115公里,涉及全市33个镇街(园区)。按要求,该批次管网要在2017年9月动工建设。目前,该批次实施计划已通过市政府常务会议讨论,各镇街已同步开展前期工作。截至目前,黄江长龙项目已动工建设;长安霄边排渠和陈蔡涌等2个项目已完成初步设计编制。
东莞市污水治理设施建设工程现场指挥部
2017年3月15日
点击进入莞讯网首页>>
